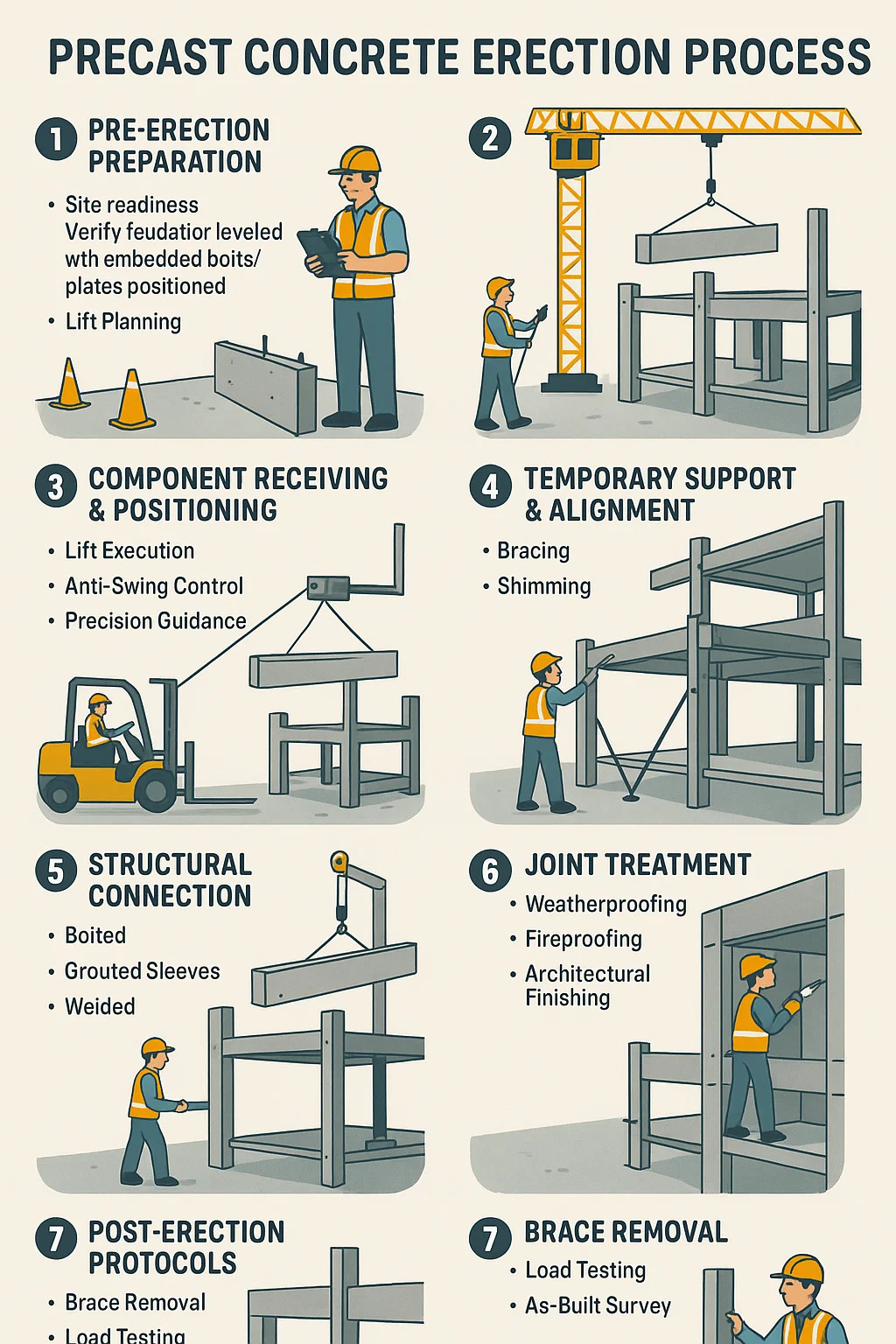

Sistem mengangkat untuk konkrit pratuang
Proses ereksi konkrit pratuang
1. Penyediaan pra-ereksi
Kesediaan Tapak: Sahkan asas disamakan dengan bolt/plat tertanam yang diposisikan dengan betul.
Perancangan Angkat: Pemasangan Komponen Urutan (mis., Lajur → Beams → Slabs).
Zon Keselamatan: Kawasan barikade di bawah operasi kren; berikan isyarat.
2. Penerima & kedudukan komponen
Pementasan Laydown: Tempat unit berhampiran titik pemasangan menggunakan forklift/trak.
Persediaan Rigging: Lampirkan sentuhan untuk mengangkat sisipan ke dalam elemen pratuang.
Pemilihan Crane: Menyebarkan menara atau kren mudah alih yang sepadan dengan keperluan berat/radius.
3. Mengangkat & Manuver
Pelaksanaan angkat: Unit angkat secara menegak untuk membersihkan halangan, kemudian berayun ke kedudukan.
Kawalan anti-swing: Gunakan garis tag untuk menstabilkan unsur-unsur semasa angin atau pergerakan.
Panduan Precision: Pengendali Crane Direct Signalers melalui Radio; Laser mengesahkan penjajaran.
4. Sokongan & Penjajaran Sementara
Bracing: Pasang alat keluli laras untuk memegang dinding/lajur.
Shimming: Masukkan keluli atau polimer shims pada galas untuk mencapai ketinggian reka bentuk.
Pemeriksaan toleransi: Sahkan kedudukan dalam ± 3mm menggunakan instrumen tinjauan.
5. Sambungan Struktur
| Jenis Sambungan | Kaedah | Tujuan |
|---|---|---|
| Bolted | Kencangkan bolt kekuatan tinggi melalui plat keluli | Pemindahan beban segera |
| Lengan lengan | Suntikan simen grout ke dalam lengan rebar | Mewujudkan kekuatan monolitik |
| Dikimpal | Plat tertanam kimpalan atau ekor rebar | Rintangan seismik kekal |
| Pengganding mekanikal | Penyambung rebar berulir | Rapid column-to-column menyertai |
6. Rawatan Bersama
Weatherproofing: Pasang rod penyokong silikon silikon dalam sendi panel.
Fireproofing: Pek bulu mineral di jurang ke dinding untuk penilaian kebakaran.
Penamat seni bina: Memohon penamat warna-warna: Memohon grout atau mortar yang dipadankan dengan warna kepada sendi yang terdedah.
7. Protokol pasca-ereksi
Penyingkiran Brace: Tanggalkan sokongan sementara hanya selepas sambungan mendapat kekuatan penuh.
Ujian Beban: Sahkan integriti struktur (mis., Memohon beban ujian ke rasuk).
Tinjauan As-Built: Dokumen Posisi Akhir untuk Rekod Pengurusan Kemudahan.
